十勝岳その2治山工事
発注者 上川中部森林管理署
工 期 平成26年3月18日〜平成26年11月19日
 |
旭岡道路1号線災害復旧その2工事
発注者 旭川市
工 期 平成26年3月25日〜平成26年7月10日
 |
中央地区ほか総合道路維持管理業務その1委託
発注者 旭川市
工 期 平成26年3月26日〜平成26年5月31日
 |
頓別漁港水産物供給基盤機能保全工事(東防波堤)(繰越)
発注者 宗谷総合振興局 稚内建設管理部
工 期 平成26年3月27日〜平成27年2月10日
 |
北野地区 天満近文幹線工区区画整理工事
発注者 旭川開発建設部
工 期 平成26年5月8日〜平成27年2月27日

本工事は、鷹栖町に位置する水田地帯での圃場整備工事を施工しました。
国営緊急農地再編整備事業「北野地区」の事業計画に基づき、圃場整備工事A=9haの施工を
行いました。生産性の高い基盤の形成及び土地利用を図るとともに、農業振興と経営の改善を
図る目的とされています。
 |
八線沢林道改良工事
発注者 上川中部森林管理署
工 期 平成26年5月15日〜平成26年11月28日
 |
中央地区ほか総合道路維持管理業務その2委託
発注者 旭川市
工 期 平成26年5月23日〜平成27年3月31日
 |
旭岡道路1号線改良工事
発注者 旭川市
工 期 平成26年6月18日〜平成26年9月30日
 |
経営体 東中西地区 63工区
発注者 上川総合振興局
工 期 平成26年6月24日〜平成27年3月10日
 |

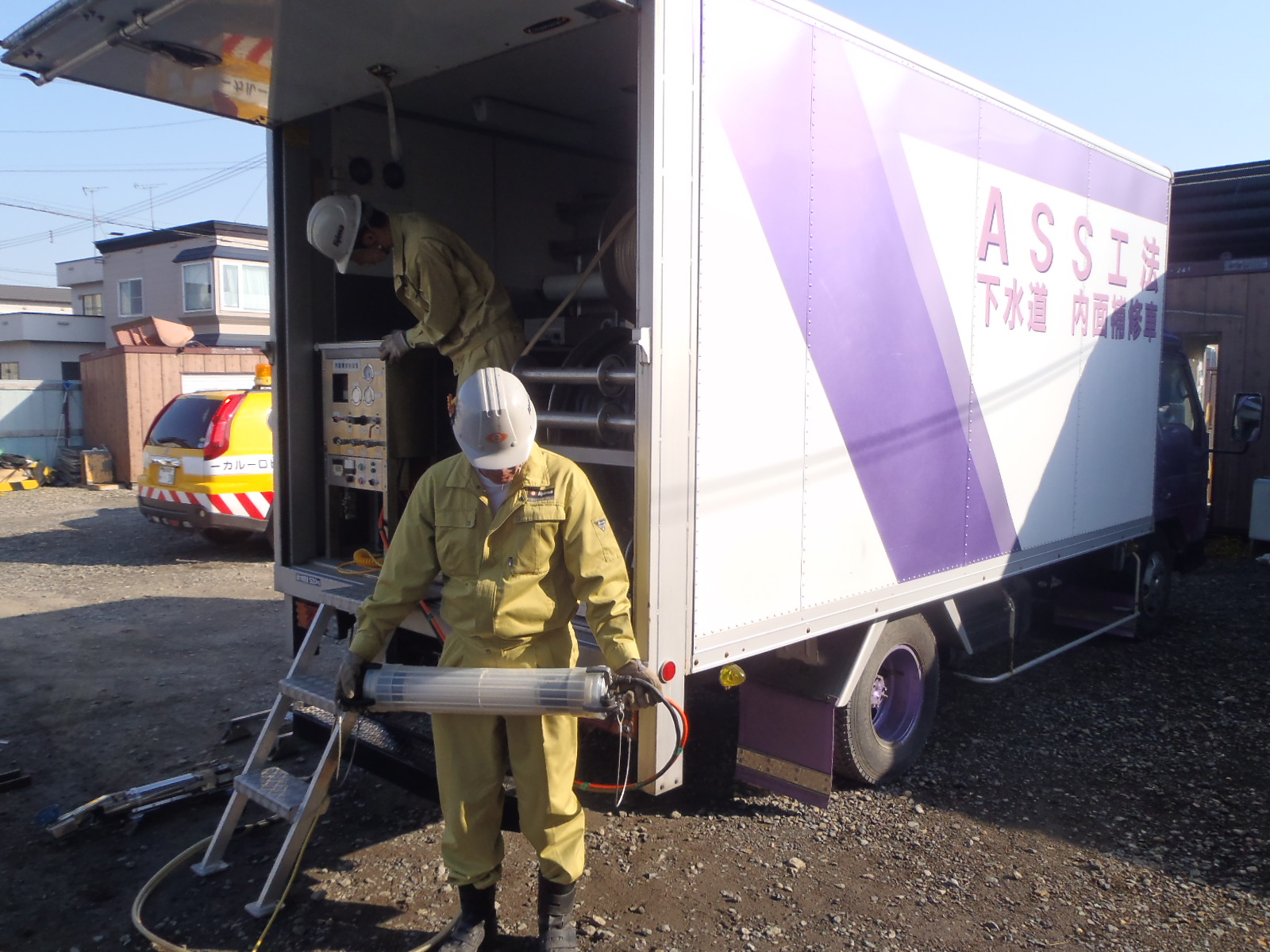

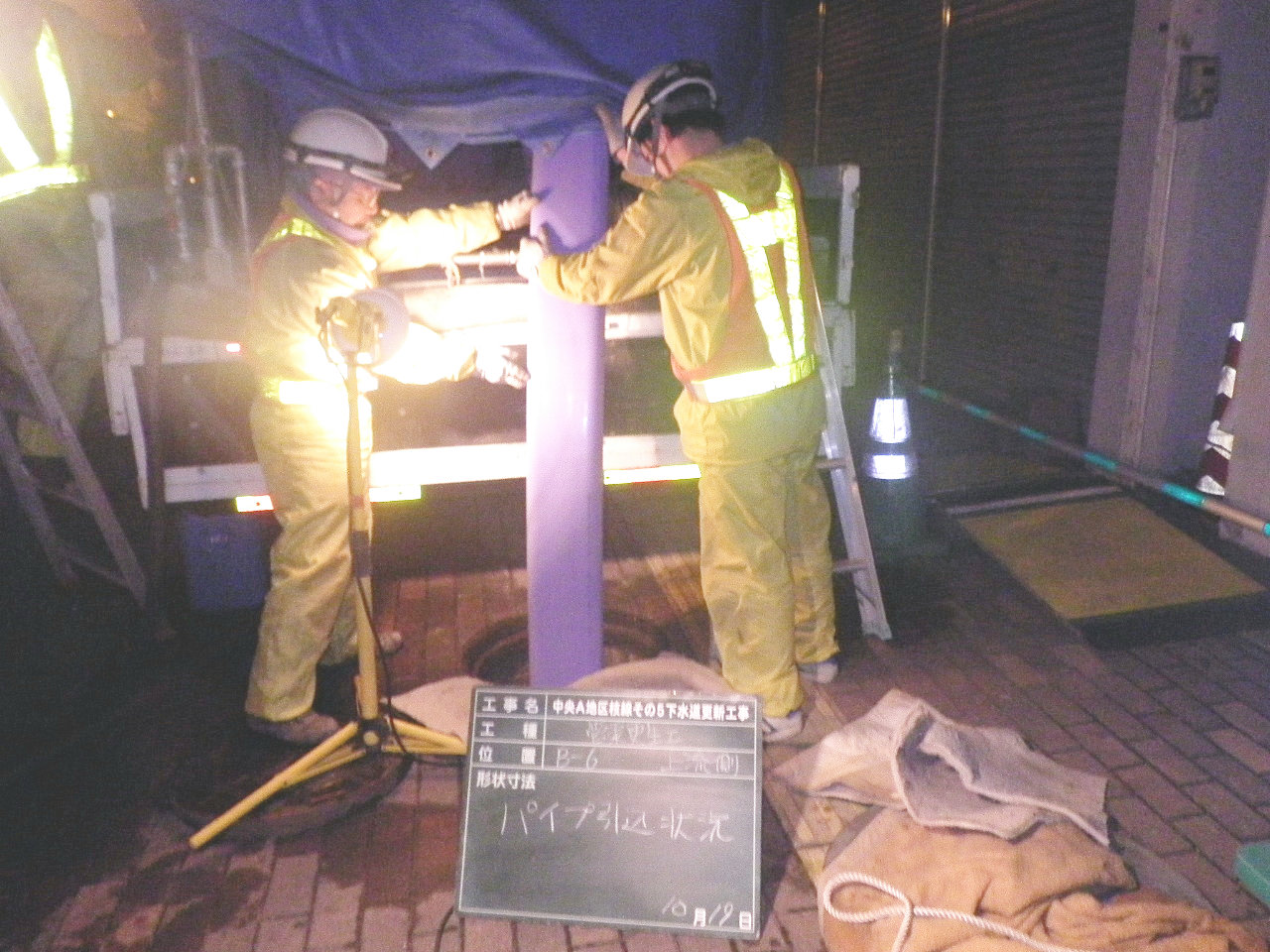

中央A地区枝線その5下水道更新工事
発注者 旭川市水道局
工 期 平成26年8月22日〜平成27年1月8日

 |
佐呂間別川 広域河川改修工事(芭露川工区)
発注者 オホーツク総合振興局 網走建設管理部
工 期 平成26年8月27日〜平成27年3月25日
 |
富良野川改修工事ヌッカクシ富良野川分水路地区2工区
発注者 上川総合振興局 旭川建設管理部
工 期 平成26年10月22日〜平成27年3月30日

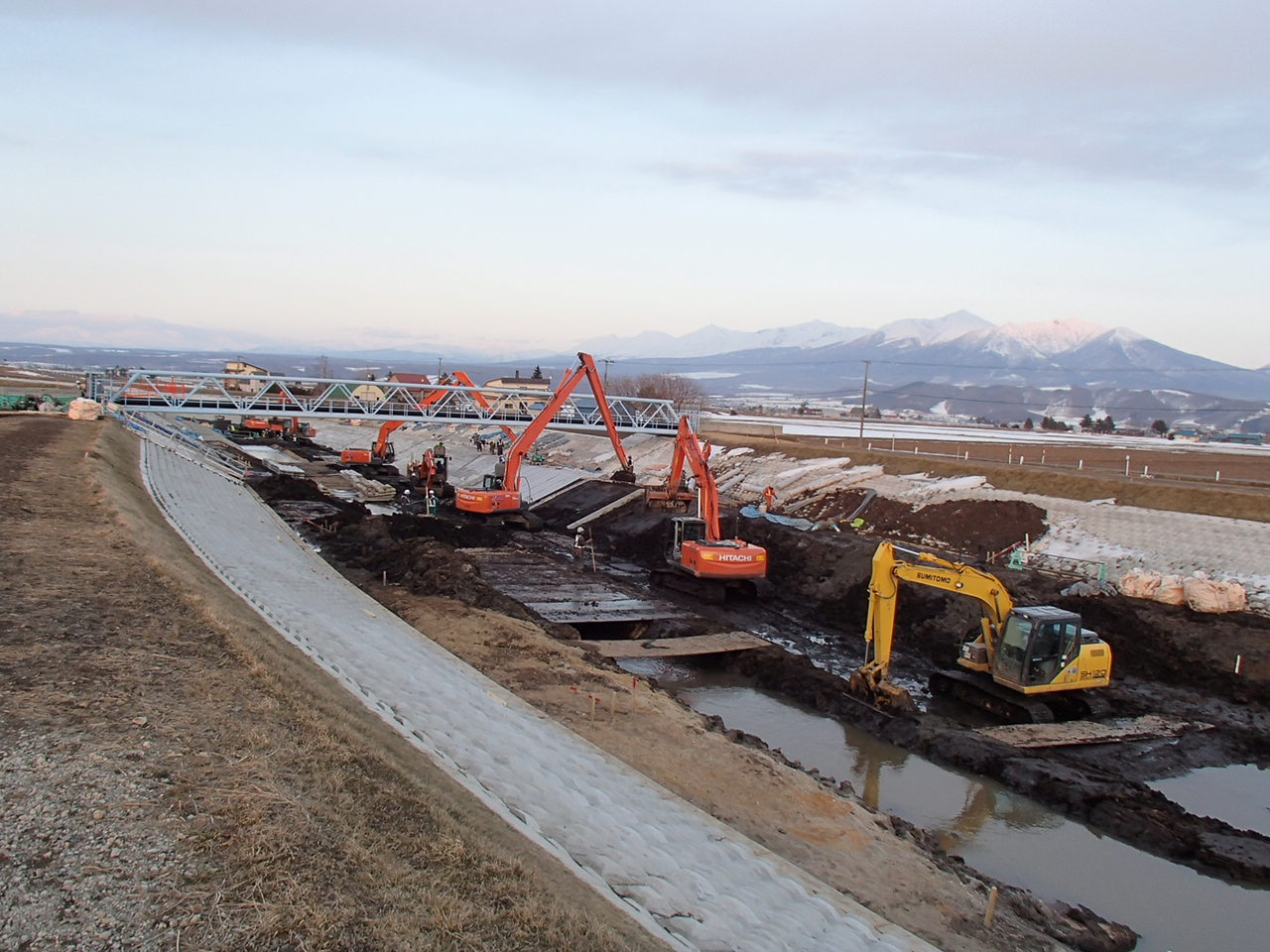

当現場は、昨年に続き富良野盆地に位置する中富良野町を流れる「ヌッカクシ富良野川」周辺の
洪水氾濫防止に関する取組みとして富良野川へ分水するヌッカクシ富良野川分水路工事の施工を
行いました。
工事箇所周辺は、泥炭層からなる軟弱地盤地帯であるため、地盤改良工及び止水対策工による
地盤沈下および地盤変動対策後、地域の安全に配慮し、河道掘削土砂運搬及び連節ブロックによる
護岸を行いました。
 |
元地浜中治山工事
発注者 宗谷森林管理署
工 期 平成26年10月30日〜平成27年1月30日
 |
(504−24)南陽山部停車場線防災B(地方道)工事(峰泊橋護岸工)
発注者 上川総合振興局 旭川建設管理部
工 期 平成26年11月5日〜平成27年3月10日
 |
|
